Sonntag, 22. November 2015

Planung Badezimmer / Gäste WC

Das Badezimmer im Obergeschoss wird ein Wand-WC und Wand-Bidet bekommen. Als Abtrennung werden ich eine Schamwand aus Jackoboard Platten herstellen, da es somit sehr einfach ist Ablagemöglichkeiten zu integrieren. Auf der Seite zur Badewanne, werden ich auf Höhe der Badewanne, eine Ablage für die Badutensilien (B/H/T 60x30x15) und auf der anderen Seite einen Bereich für Hygieneartikel (B/H/T 25x50x15) bereitstellen.

Waschtisch: Laguna Trento (Hacienda schwarz)
Spiegel; Laguna Smart (Hacienda schwarz)
Duschabtrennung: Artweger (Tür + Seitenwand)

Herr Meier von der Firma Jörg Meier hat mir für diese Elemente einen wirklich guten Preis gemacht.
Die Firma Jörg Meier wird bei uns die Heizungs- und Sanitärinstallation durchführen.

Man muss natürlich sagen, das man für ein Badezimmer, genauso viel Geld wie für eine Küche ausgeben kann, für deutlich weniger Elemente.

So nun die Positionierung - Badezimmer ist nicht sehr groß sollte aber alles soweit passen.

Beim Gäste WC (1,6 m²) sehe ich schon Probleme mal schauen wie es sich entwickelt, habe diesbezüglich meine Bedenken mitgeteilt.

Aktuell: Problem mit den Handwaschbecken - kann man dann den Kopf ablegen...
Eine Verkleinerung der Vorwand und kürzeres WC könnten Abhilfe schaffen.
Wäre ggf, auch eine Option, wenn sich das WC neben dem Handwaschbecken befinden würde

Freitag, 20. November 2015

Balkon jetzt dicht

So der Balkon ist nun dank Firma Hermannsen dicht und sieht schon mal ganz gut aus. "Danke" für die schnelle Arbeit, die an der Stelle durch das Gerüst sicherlich keinen Spaß gemacht hat.

Ich gehe davon aus, das da noch was getan werden muss, da es im aktuellen Zustand nicht der DIN 18915 (Baunetz Wissen) entspricht. Die Höhe der Schutzschicht muss entweder 15 cm betragen was aber an den Türen nicht möglich ist und somit eine Dachentwässerungsrinne vor den Balkontüren gesetzt werden müsste (Wetterseite, anstauendes Wasser), so dass das Wasser seitlich ablaufen kann.




Mittwoch, 18. November 2015

Keine Hausanschlüsse mehr für dieses Jahr

Da die Fassade nicht fertiggestellt werden kann, mussten wir den Termin für die Hausanschlüsse absagen. Hätte man mit der Fassade 1 Woche vorher begonnen, wie uns auch zugesagt wurde, gäbe es jetzt keine Verzögerung.

Die Unternehmen führen Ihre Arbeiten nur dann aus, wenn das Gerüst nicht da ist und die Temperatur über 3°C liegt. Nun können wir ab 11.01.2016 einen neuen Termin vereinbaren, je nach Wetterlage früher oder später, wobei dann natürlich wieder die Temperatur eine Rolle spielt und man somit immer wieder einen neuen Termin vereinbaren muss wenn diese zwecks Temperatur nicht ausgeführt werden kann. Wir hoffen jetzt das der Winter mild verläuft.

Unsere Wohnung wurde zwecks Eigenbedarf zum 30.04.2016 von unserer Vermieterin gekündigt... ursprünglich sogar zum 31.01.2016 (zum Glück ist die Frist 6 Monate, sonst hätten wir jetzt ein echtes Problem)


Montag, 16. November 2015

Provisorische Abdichtung vom Balkon optimiert

Da das Unwetter gut 25 Liter Wasser ins Haus gespült hat - durch den Balkon - hat die Firma Hermannsen den Balkon mit einer Plane deutlich dichter hinbekommen. Sobald das Wetter trocken ist, werden Sie den Balkon dann richtig abdichten.

Sonntag, 15. November 2015

Wasser im Haus (Balkon, Wetterseite)

Es gab nun ein paar Unwetter in Niedersachsen was mich auch relativ schlecht schlafen lies, da der Balkon noch nicht dicht war. Der Balkon wurde zu erst mit einer einfachen Folie provisorisch abgedichtet, leider war der Sturm dafür zu stark.

Sonntag, 1. November 2015

Arbeiten gehen voran (Dach, Fenster, Rohinstallation, Fassade)

Habe lange keine Zeit gehabt neue Artikel zu verfassen, da ich im Haus den Rauspund im Dachboden sowie die Netzwerkkabel im Haus verlegt habe.
Der zu verlegende Rauspund waren 80 m² und gut 700 Schrauben, dafür noch mal danke an Bernd für den Akkuschrauber.
Netzwerkkabel waren gut 400 m an 11 Netzwerkdosen, sobald der Estrich drin ist kann ich dann den Netzwerkschrank an die Wand im HWR anbringen.

Im HWR habe ich mit Rotband ein wenig experimentiert, werde aber in den anderen Räumen mit einen Flächenspachtel arbeiten, um die Wände zu glätten. Der Rotband lässt sich zwar gut und auch relativ lange verarbeiten aber der Aufwand ist schon relativ hoch sowie die Schichtdicke von min. 5 mm.

So nun der aktuelle Stand zum Baufortschritt:
  • Dach eingedeckt
  • Fenster sind verbaut
    • 1 Scheibe defekt - wird getauscht
    • 2 Griffe verkehrt - wird gewechselt
  • Rohinstallation Elektro (fast fertig)
  • Fassade - Dämmung (fast fertig)
  • Rohinstallation Sanitär (wird begonnen)
Bilder folgen.

Habe jetzt auch einen Termin für die Herstellung der Hausanschlüsse - Gas, Strom, Telekom, Wasser. Wir hoffen das das Wetter soweit mitspielt das zum einen die Fassade zügig fertig gestellt werden kann und die Temperaturen bis Ende KW 48 über 3°C bleiben, da es sonst ziemliche Verzögerungen bedeuten würde bzgl. der Hausanschlüsse.

Samstag, 3. Oktober 2015

Dachstuhl

Am 24.09.2015 um 16:30 Uhr war es nun soweit Richtfest. Ursprünglich war der 23.09.2015 angedacht den Dachstuhl zu richten aber für diesen Tag wurde Starkregen angekündigt. Zum Richtfest hatten wir Verwandte, Freunde und Nachbarn eingeladen.
Damit keiner verhungert gab es Bratwurst, Wiener Würstchen, Nudelsalat, Kartoffelsalat und Kuchen. Für die Bratwurst hatte ich mich kurzfristig entschieden und noch schnell bei Hornbach einen Grill gekauft. Beim Aufbau hat mich dann Herr Tolan vom Plan- und Baustudio unter die Arme gegriffen, dafür noch einmal danke.
Am darauffolgenden Wochenende konnte wir ein bisschen Eigenleistung erbringen - Planken und Dachüberstände lasieren mit Remmers HK Lasur weiß - gut das wir schönes Wetter hatten.

Am Samstag haben wir die 1. Schicht auf alle Seiten aufgetragen (ca. 65 qm), hat auch nur 10 Stunden gedauert und am Sonntag die 2. Schicht auf alle sichtbaren Seiten. Waren dann auch schon nach 4 Stunden durch.


Herr Hermannsen vom der Firma Holzbau Hermannsen hat uns einen sehr guten Tipp geben - Rollen statt streichen - und ich muss sagen das geht echt gut, schnell und das Ergebnis sieht top aus.

Schornstein, Unterdachfolie und Dachlattung sind auch schon drauf somit ist es nicht mehr so schlimm wenn es  regnen sollte.

Mittwoch, 23. September 2015

Errichtung Dachgeschoss

Die Errichtung vom Dachgeschoss verlief ohne jegliche Probleme, sogar das Wetter hat mitgespielt. Bei einem Wetterbericht mit mehr als 1 Tag Vorschau, kann es schon sehr stark schwanken.

Samstag, 19. September 2015

Anlieferung Dachstuhl

Da der Dachstuhl am Mittwoch hergestellt wird, wurde heute der Dachstuhl schon angeliefert. Nun ist aber für die nächsten Tage Regen angesagt und heute hat es auch schon ordentlich geplätschert. Wir hoffen mal das dies keine negativen Auswirkungen auf den späteren Dachstuhl haben wird.

Das sieht nun besser aus, es kam auch eine ganze Menge Niederschlag herunter.

Rohbau Erdgeschoss

An nur 2 Tagen wurde der Rohbau Erdgeschoss + Decke fertiggestellt. Für den LKW Fahrer war es gar nicht so einfach auf das Grundstück zu kommen, da eine 3m breite Einfahrt schon ganz schön knapp bemessen ist, aber er hat es geschafft.
Der Autokran hatte dann am 2 Tag mit den Deckenelementen zu kämpfen, da 5,5 Tonnen auf die Entfernung zum Abladen doch zu schwer waren. Der Kranführer hat diese einen Meter gezogen und dann gehoben, somit hat auch das dann Reibungslos geklappt.
So nun ein paar Bilder von der Baustelle

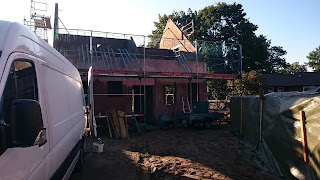

Tag 1 – Errichtung Erdgeschoss:

Tag 2 – Errichtung Decke Erdgeschoss:

Die Arbeit mit der Flex am Träger hätte man sich sparen können, da diese wie folgendes Bild zeigt, ein Loch erzeugte, welches zwar wieder verfüllt wurde. Ich hoffe das hält.
